Prace idą zgodnie z harmonogramem.
W grudniu, godnie z informacją kierownika budowy, wykonano:
1) prace związane z wykonaniem ścian działowych na poziomie parteru

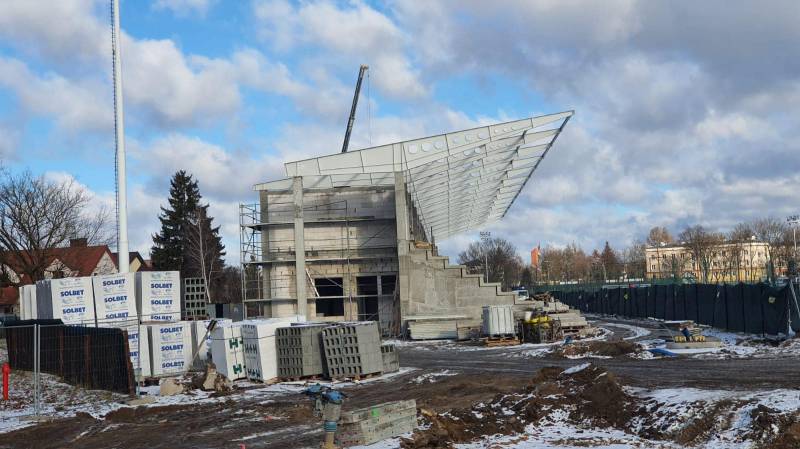

2) 100% stropu nad parterem
3) schody żelbetowe po obu stronach budynku
4) kontynuowano prace polegające na wykonaniu elementów konstrukcyjnych na poziomie I piętra, podciągi i strop między osiami 12/18
5) wykonano podłoże z kostki brukowej w kolejnych pomieszczeniach magazynowych
6) kontynuowano dostawę i montaż prefabrykatów betonowych

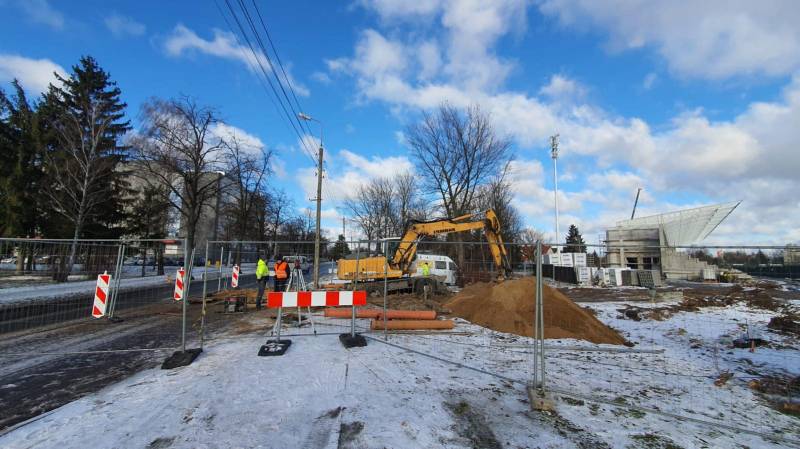

7) wykonano fundamenty pod maszty oświetleniowe
8) trwała dostawa konstrukcji stalowej dachu na teren budowy (ostatni transport: 30 grudnia). 9) wykonano izolację termiczną i przeciwwodną stropu skośnego nad korytarzem

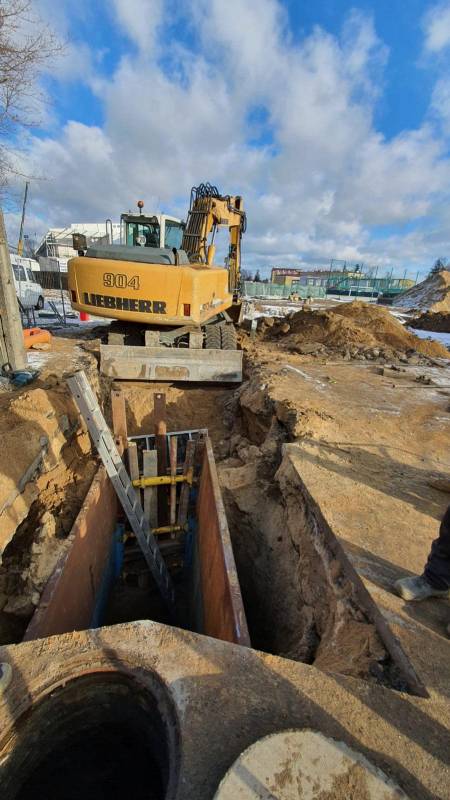

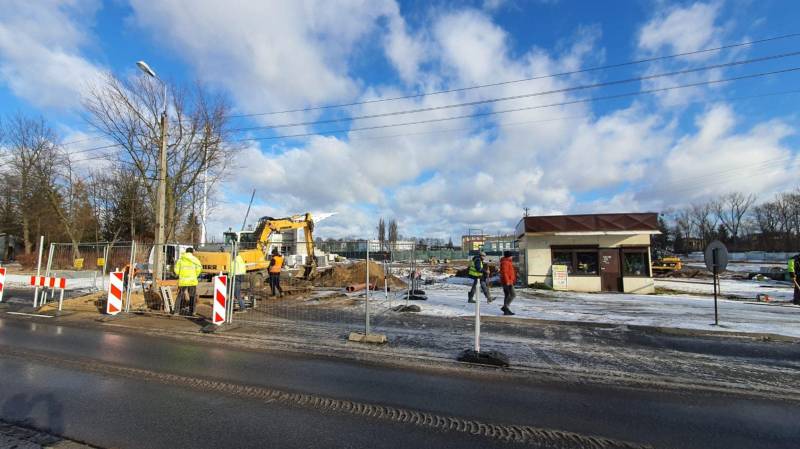

10) ułożono linie kablowe zasilające w terenie oraz kanalizację teletechniczną

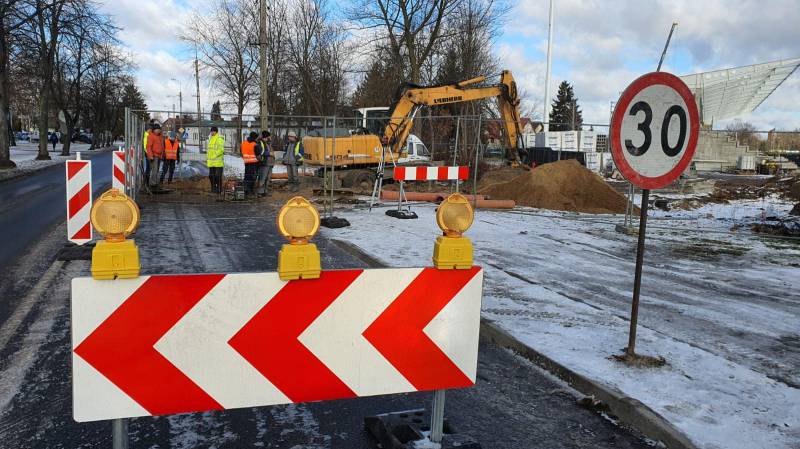

11) kontynuowano prace drogowe w części północnej i wschodniej murawy – wykonywano warstwy podbudowy oraz ustawiane były krawężniki
Prace styczniowe:
1) montaż konstrukcji stalowej dachu
2) wykonanie ścianek działowych budynku
3) montaż prefabrykatów
4)kontynuacja prac drogowych
5) rozpoczęcie prac elektrycznych wewnątrz budynku trybun
6) montaż stolarki PCV
